23 miljoen huishoudens zijn afhankelijk van de gasleiding die van Noord naar Zuid Engeland loopt. Energieleverancier National Grid schreef een aanbesteding uit voor het vervangen van een deel van deze gasleiding. Bijzonder is dat dit deel van oever tot oever onder de vijf kilometer brede Humber River loopt.

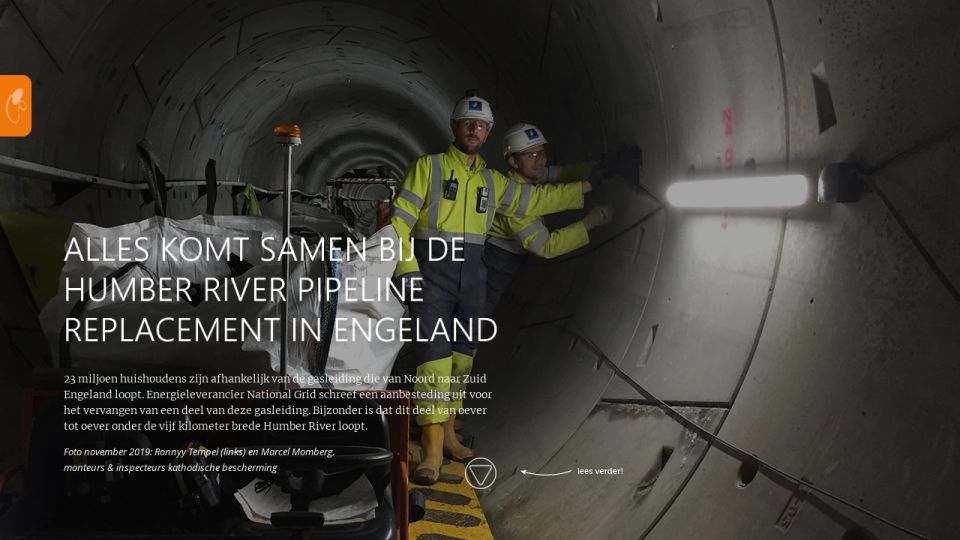

Foto november 2019: Ronnyy Tempel (links) en Marcel Momberg,
monteurs & inspecteurs kathodische bescherming

New image
New image
New image
New image

Steve Ellison is Lead Project Manager bij National Grid. Hij vertelt dat de Humber River zo dicht bij de Noordzee ligt dat er een getijdeverschil is van zes meter. “De huidige pijpleiding is door de sterke onderstroom bloot komen te liggen. Een situatie die gecorrigeerd moet worden.”

Van oever tot oever, 35 meter onder de grond
National Grid koos voor een joint venture van drie hoofdaannemers: tunnelbouwer PORR, bouwgigant Skanska en A.Hak, wereldwijd bekend om ondergrondse infrastructuuroplossingen. Steve: “Vanuit de oever bij Goxhill werd een ondergrondse tunnel gegraven naar de oever bij Paull. Het diepste punt van de tunnel ligt op 35 meter. De tunnel gaat door krijtrotsen. Een enorme opgave, maar daarmee is het risico op blootligging van deze belangrijkste gasleiding ondervangen.” Omdat de gasleiding minimaal 40 jaar moet voldoen, was kathodische bescherming een belangrijk onderdeel van de uitvraag. “En dat was het moment waarop van der Heide (een Antea Group label) werd betrokken”, zegt Bart van Stralen. Hij is projectmanager bij van der Heide. “Wij beschermen de toekomstige pijpleiding met twee kathodische beschermingsinstallaties, waarvan één dient als permanente back-up.”

Duikboot die zweeft in de tunnel
Steve: “We hadden het idee om de nieuwe gasleiding met behulp van een roller systeem door de tunnel van vijf kilometer lengte te duwen. Er kleefden echter wat risico’s aan deze methode, zoals de kans op beschadiging van de pijpleiding en gevaar voor mensen die aan het werk moesten in de tunnel. Dus we stonden open voor een andere aanpak.”

De joint venture kwam met een vereenvoudigde oplossing. Bart legt uit: “Het idee was om de tunnel te vullen met rivierwater zodat de pijpleiding bijna als een soort duikboot gaat zweven in de tunnel. Daarmee verlagen we de neerwaartse druk van de leiding, is er minder kracht nodig om de leiding door te tunnel te duwen en ondervangen we het risico op beschadiging van de pijpleiding.”

New image

In februari 2021 staat de oplevering gepland van het vier jaar
durende project Humber River Pipeline Replacement

New image
New image
New image

“We kunnen het proces van corrosie en MIC verklaren door een appel als voorbeeld te gebruiken. Als je een appel in tweeën snijdt, wordt deze heel snel bruin. De stoffen in de appel die reageren met de zuurstof uit de atmosfeer veroorzaken dit proces. Het lijkt erop dat de appel roest. Als je deze stukjes appel een paar dagen achterlaat, versnellen bacteriën en schimmels uit de omgeving het afbraakproces. Een soortgelijk proces kan optreden met metalen.”

Herman de Vries, managing director at Bioclear - Microbial analysis.

Meer lezen:
microbialanalysis.com

Beestjes veroorzaken corrosie
Maar wat gebeurt er met water dat 40 jaar stilstaat? “Dat was inderdaad de vraag die uit onze risicoanalyse naar voren kwam”, bevestigt Bart. “Uit onderzoek door Bioclear Microbial Analysis bleek dat het rivierwater een groot risico gaf op MIC, een vorm van corrosie die veroorzaakt wordt door ‘beestjes’. Daarop besloten we om het rivierwater te vervangen door grondwater. Ook dat was 1-op-1 niet geschikt voor gebruik. Door het water extra te filteren op micro-organismen konden we het risico op MIC sterk verlagen en was het grondwater wél geschikt.”

Wereldrecord
“Dat is precies de aanpak die wij verwachten van onze partners”, zegt Steve. “Zij zijn gekozen op basis van bewezen kennis en ervaring. De Humber River Pipeline wordt de langste hydraulisch geplaatste pijpleiding ter wereld. Het is een uniek project waar we echt trots op zijn”, zegt Steve met pretlichtjes in zijn ogen. Om daar meteen op serieuze toon aan toe te voegen: “Maar er is nog veel te doen voordat deze slimme technologische oplossing begin dit jaar toegepast kan worden. Dit project vereist een minutieuze voorbereiding met honderden controles en afwegingen zodat we alle mogelijke risico’s ondervangen.” Steve vertelt dat hij op werkbezoek is geweest bij het van der Heide expertisecentrum in Drachten. “Het is mooi om te zien hoe we van ontwerpen naar bouwen gaan. Ik ben positief over het harde werk, de details en de kwaliteit. Tot nu toe heb ik veel bewijs gezien van de competente engineering van van der Heide en dat versterkt mijn vertrouwen in de oplossing die er nu ligt.”

Hoge standaarden
Dat het team als één geheel werkt, bewijst ook het hoge cijfer (8,8!) dat National Grid krijgt bij een tevredenheidsonderzoek onder stakeholders. Steve: “Ons werkgebied is alleen bereikbaar via B-wegen en leidt langs rustige Engelse dorpjes. De jarenlange en continue belasting van deze wegen voor het project vraagt daarom om een zeer nauwkeurige logistieke planning en veel overleg met stakeholders en omwonenden. Maar het gaat goed. De omgeving ziet ons zelfs als een positieve aanwezigheid en we overstijgen de verwachtingen.” Op 21 oktober 2019 startten de tunnelwerkzaamheden en daarmee ook het werk voor van der Heide. Bart: “De tunnel heeft een doorsnede van 3,65 meter. Aan de binnenzijde komt de hoofdinstallatie met aan de buitenzijde een extra beschermingsinstallatie. We zijn vanaf de tekentafel tot aan de oplevering betrokken en dat werkt het beste. Dit zijn de krenten uit de pap”, zegt hij met een brede grijns.

New image

Cornelis van der Weg, monteur & inspecteur
kathodische bescherming

New image
New image
New image
New image
New image

23 miljoen huishoudens zijn afhankelijk van de gasleiding die van Noord naar Zuid Engeland loopt. Energieleverancier National Grid schreef een aanbesteding uit voor het vervangen van een deel van deze gasleiding. Bijzonder is dat dit deel van oever tot oever onder de vijf kilometer brede Humber River loopt.

Foto november 2019: Ronnyy Tempel (links) en Marcel Momberg,
monteurs & inspecteurs kathodische bescherming

Steve Ellison is Lead Project Manager bij National Grid. Hij vertelt dat de Humber River zo dicht bij de Noordzee ligt dat er een getijdeverschil is van zes meter. “De huidige pijpleiding is door de sterke onderstroom bloot komen te liggen. Een situatie die gecorrigeerd moet worden.”

Van oever tot oever, 35 meter onder de grond
National Grid koos voor een joint venture van drie hoofdaannemers: tunnelbouwer PORR, bouwgigant Skanska en A.Hak, wereldwijd bekend om ondergrondse infrastructuuroplossingen. Steve: “Vanuit de oever bij Goxhill werd een ondergrondse tunnel gegraven naar de oever bij Paull. Het diepste punt van de tunnel ligt op 35 meter. De tunnel gaat door krijtrotsen. Een enorme opgave, maar daarmee is het risico op blootligging van deze belangrijkste gasleiding ondervangen.” Omdat de gasleiding minimaal 40 jaar moet voldoen, was kathodische bescherming een belangrijk onderdeel van de uitvraag. “En dat was het moment waarop van der Heide (een Antea Group label) werd betrokken”, zegt Bart van Stralen. Hij is projectmanager bij van der Heide. “Wij beschermen de toekomstige pijpleiding met twee kathodische beschermingsinstallaties, waarvan één dient als permanente back-up.”

Duikboot die zweeft in de tunnel
Steve: “We hadden het idee om de nieuwe gasleiding met behulp van een roller systeem door de tunnel van vijf kilometer lengte te duwen. Er kleefden echter wat risico’s aan deze methode, zoals de kans op beschadiging van de pijpleiding en gevaar voor mensen die aan het werk moesten in de tunnel. Dus we stonden open voor een andere aanpak.”

De joint venture kwam met een vereenvoudigde oplossing. Bart legt uit: “Het idee was om de tunnel te vullen met rivierwater zodat de pijpleiding bijna als een soort duikboot gaat zweven in de tunnel. Daarmee verlagen we de neerwaartse druk van de leiding, is er minder kracht nodig om de leiding door te tunnel te duwen en ondervangen we het risico op beschadiging van de pijpleiding.”

New image
New image
New image

“We kunnen het proces van corrosie en MIC verklaren door een appel als voorbeeld te gebruiken. Als je een appel in tweeën snijdt, wordt deze heel snel bruin. De stoffen in de appel die reageren met de zuurstof uit de atmosfeer veroorzaken dit proces. Het lijkt erop dat de appel roest. Als je deze stukjes appel een paar dagen achterlaat, versnellen bacteriën en schimmels uit de omgeving het afbraakproces. Een soortgelijk proces kan optreden met metalen.”

Herman de Vries, managing director at Bioclear - Microbial analysis.

Meer lezen:
microbialanalysis.com


Beestjes veroorzaken corrosie
Maar wat gebeurt er met water dat 40 jaar stilstaat? “Dat was inderdaad de vraag die uit onze risicoanalyse naar voren kwam”, bevestigt Bart. “Uit onderzoek door Bioclear Microbial Analysis bleek dat het rivierwater een groot risico gaf op MIC, een vorm van corrosie die veroorzaakt wordt door ‘beestjes’. Daarop besloten we om het rivierwater te vervangen door grondwater. Ook dat was 1-op-1 niet geschikt voor gebruik. Door het water extra te filteren op micro-organismen konden we het risico op MIC sterk verlagen en was het grondwater wél geschikt.”

Wereldrecord
“Dat is precies de aanpak die wij verwachten van onze partners”, zegt Steve. “Zij zijn gekozen op basis van bewezen kennis en ervaring. De Humber River Pipeline wordt de langste hydraulisch geplaatste pijpleiding ter wereld. Het is een uniek project waar we echt trots op zijn”, zegt Steve met pretlichtjes in zijn ogen. Om daar meteen op serieuze toon aan toe te voegen: “Maar er is nog veel te doen voordat deze slimme technologische oplossing begin dit jaar toegepast kan worden. Dit project vereist een minutieuze voorbereiding met honderden controles en afwegingen zodat we alle mogelijke risico’s ondervangen.” Steve vertelt dat hij op werkbezoek is geweest bij het van der Heide expertisecentrum in Drachten. “Het is mooi om te zien hoe we van ontwerpen naar bouwen gaan. Ik ben positief over het harde werk, de details en de kwaliteit. Tot nu toe heb ik veel bewijs gezien van de competente engineering van van der Heide en dat versterkt mijn vertrouwen in de oplossing die er nu ligt.”

Hoge standaarden
Dat het team als één geheel werkt, bewijst ook het hoge cijfer (8,8!) dat National Grid krijgt bij een tevredenheidsonderzoek onder stakeholders. Steve: “Ons werkgebied is alleen bereikbaar via B-wegen en leidt langs rustige Engelse dorpjes. De jarenlange en continue belasting van deze wegen voor het project vraagt daarom om een zeer nauwkeurige logistieke planning en veel overleg met stakeholders en omwonenden. Maar het gaat goed. De omgeving ziet ons zelfs als een positieve aanwezigheid en we overstijgen de verwachtingen.” Op 21 oktober 2019 startten de tunnelwerkzaamheden en daarmee ook het werk voor van der Heide. Bart: “De tunnel heeft een doorsnede van 3,65 meter. Aan de binnenzijde komt de hoofdinstallatie met aan de buitenzijde een extra beschermingsinstallatie. We zijn vanaf de tekentafel tot aan de oplevering betrokken en dat werkt het beste. Dit zijn de krenten uit de pap”, zegt hij met een brede grijns.
